В сложных погодных условия продолжаются работы на ПС 220 кВ «Ветропарк»

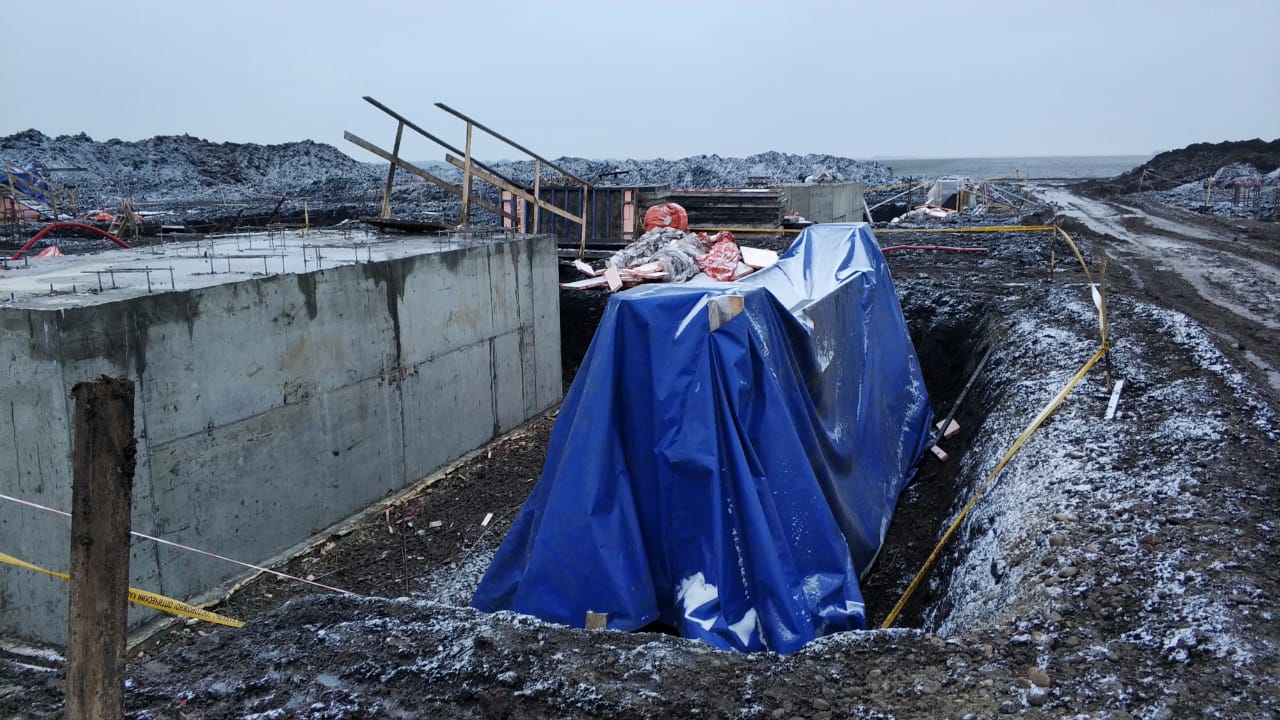

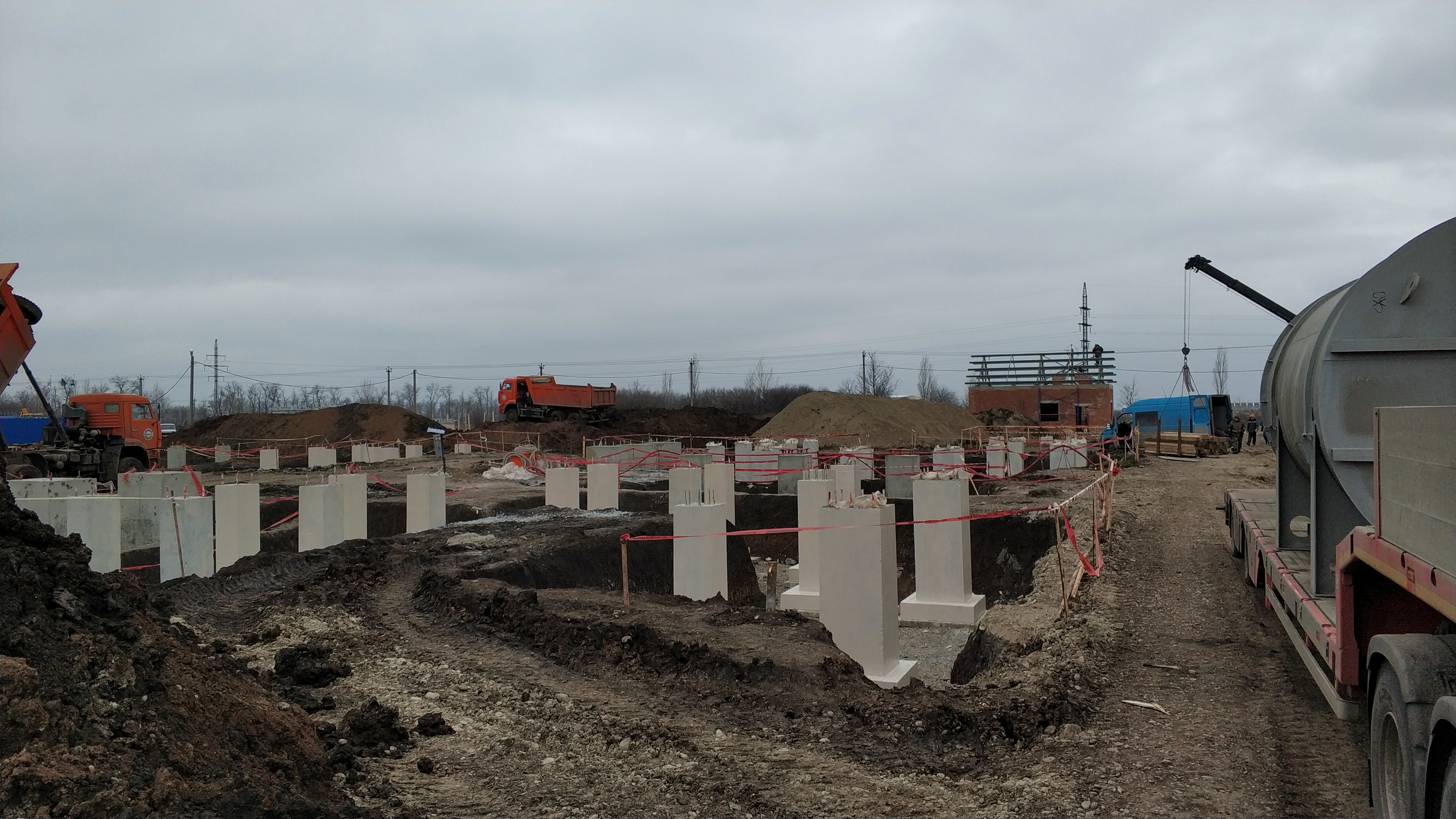

Завершаются работы нулевого цикла — возведение фундаментов на ОРУ-220 кВ.

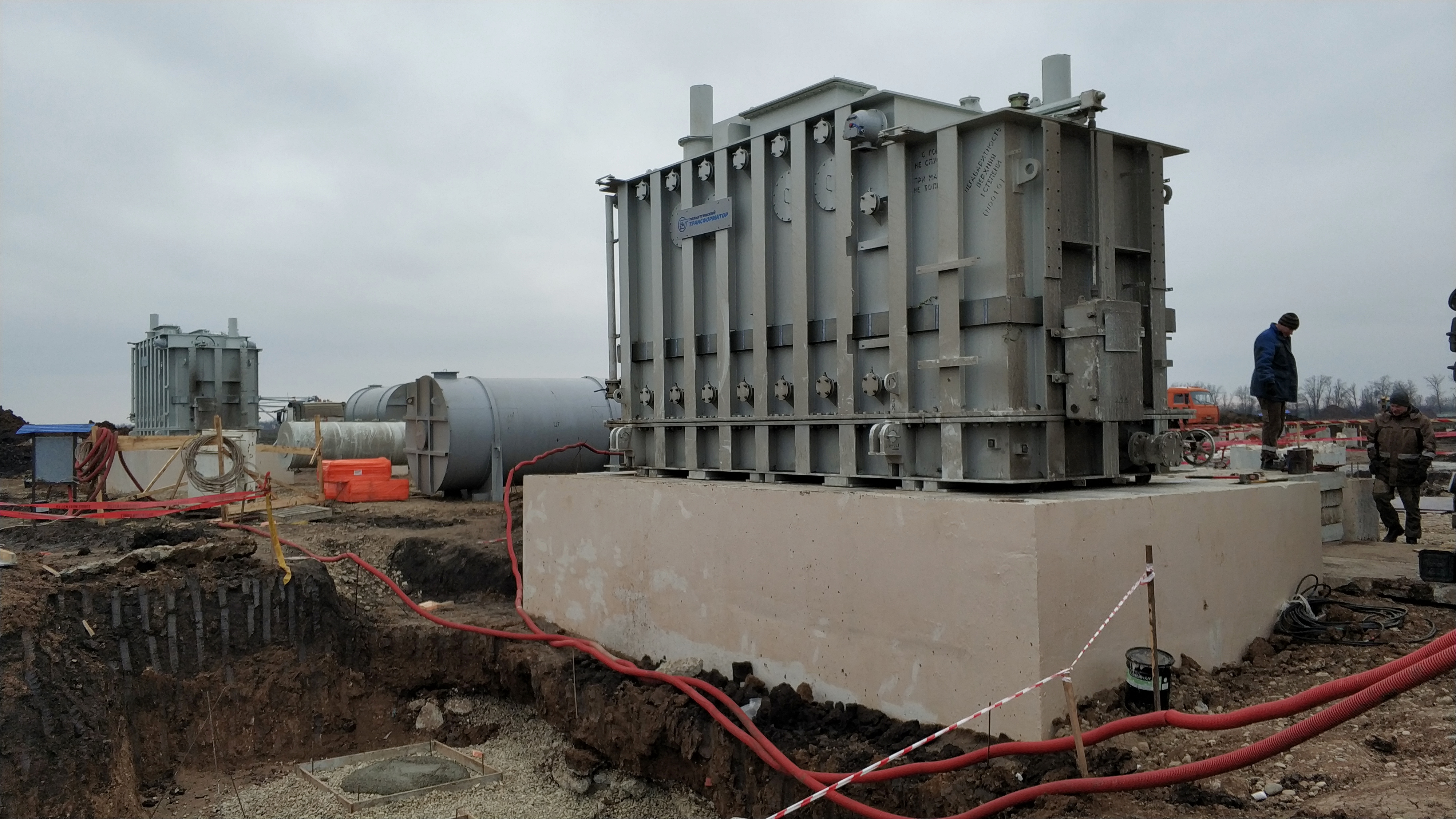

Завершены фундаменты под силовые трансформаторы Т1 и Т2, трансформаторы установлены на фундамент.

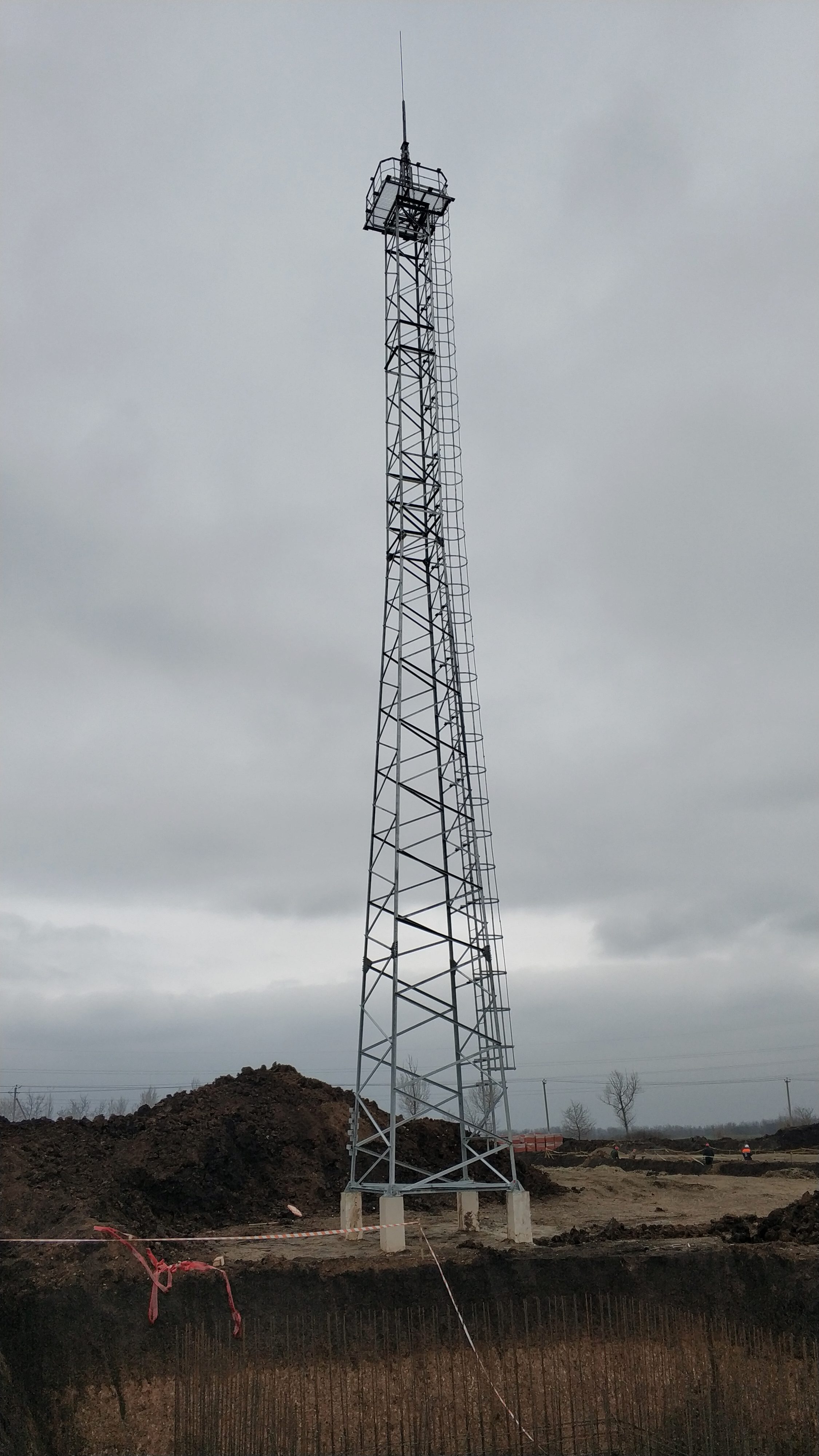

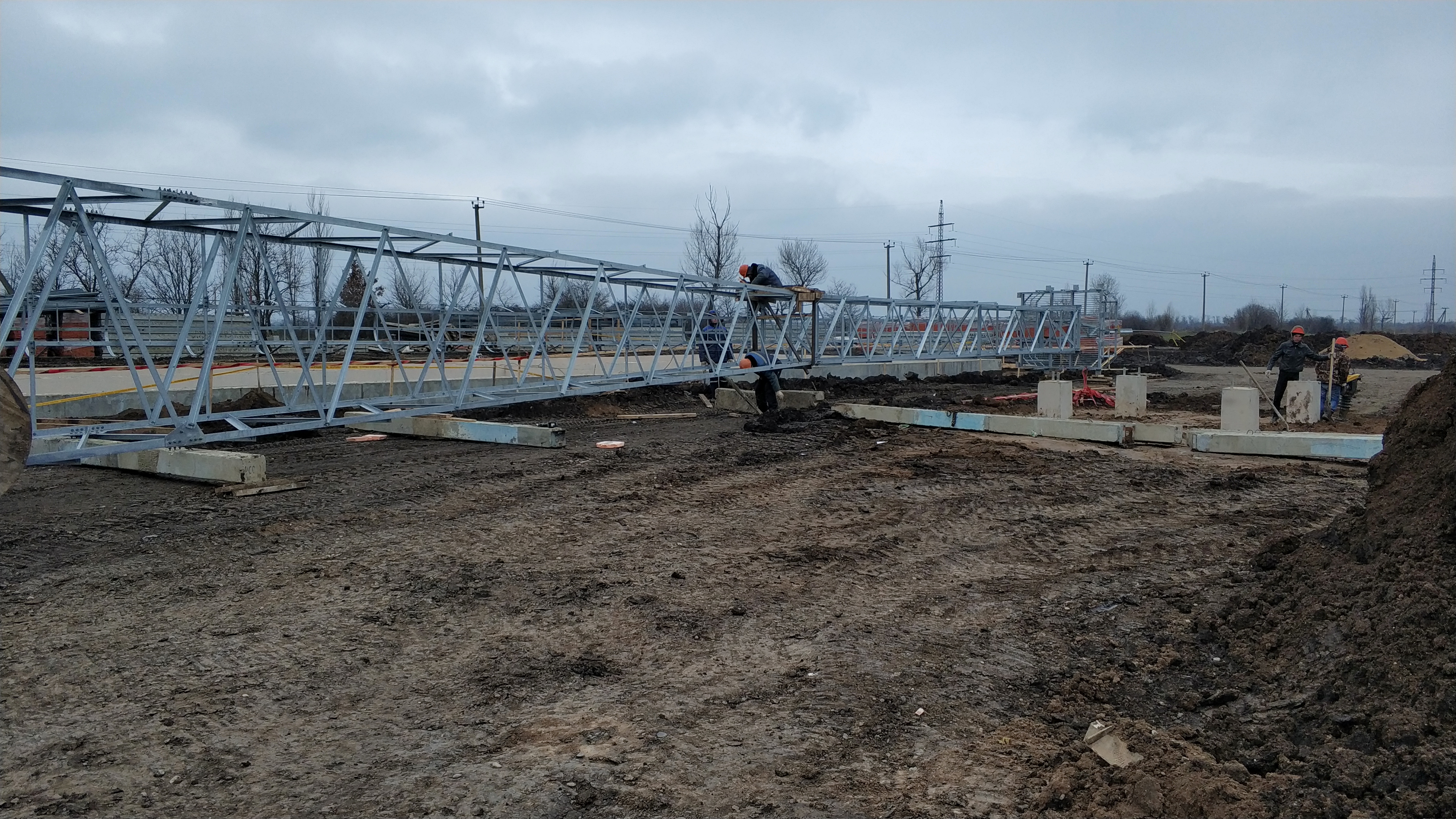

Ведутся работы по монтажу осветительных мачт.

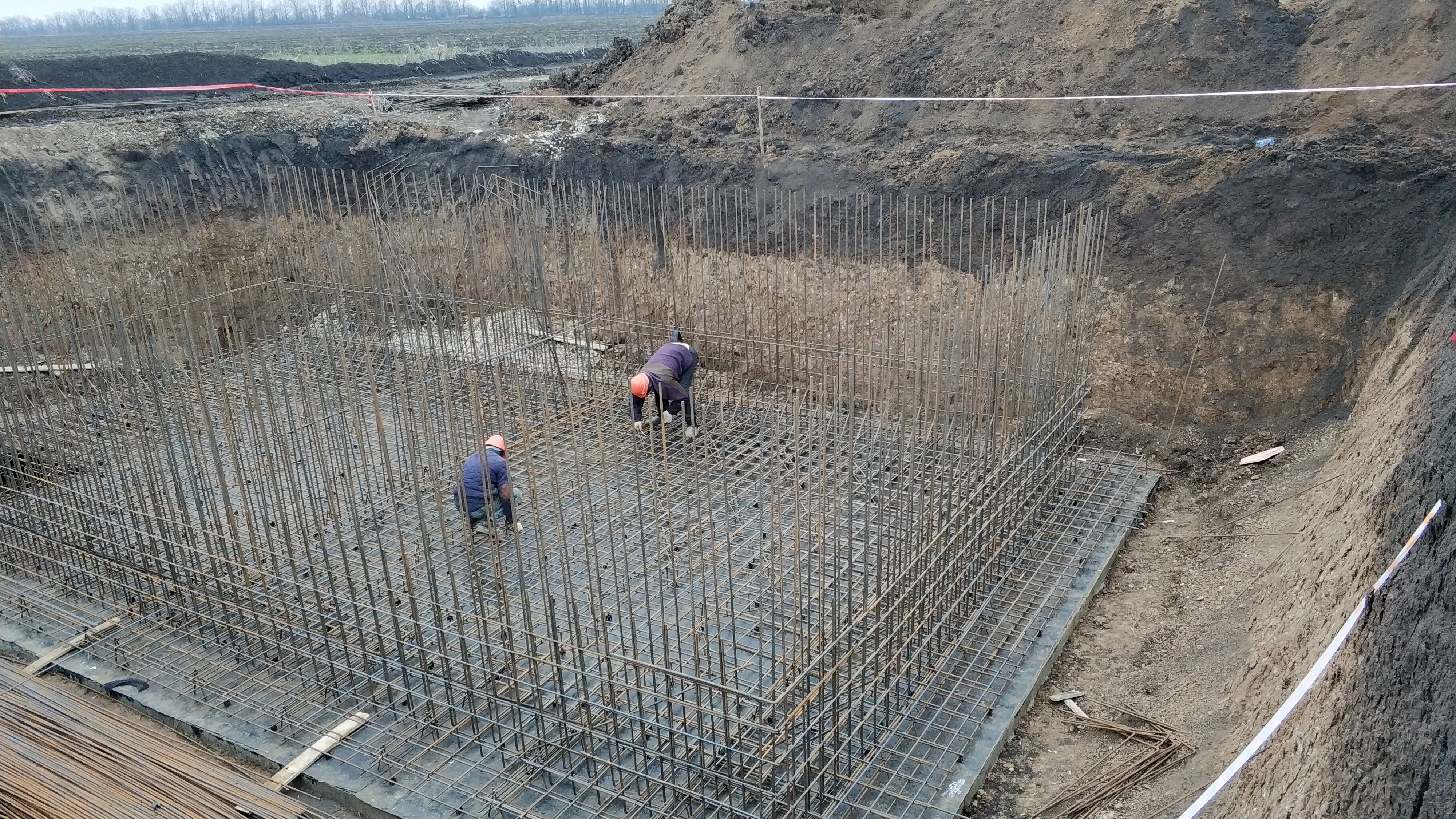

Ведутся работы по армированию маслосборника

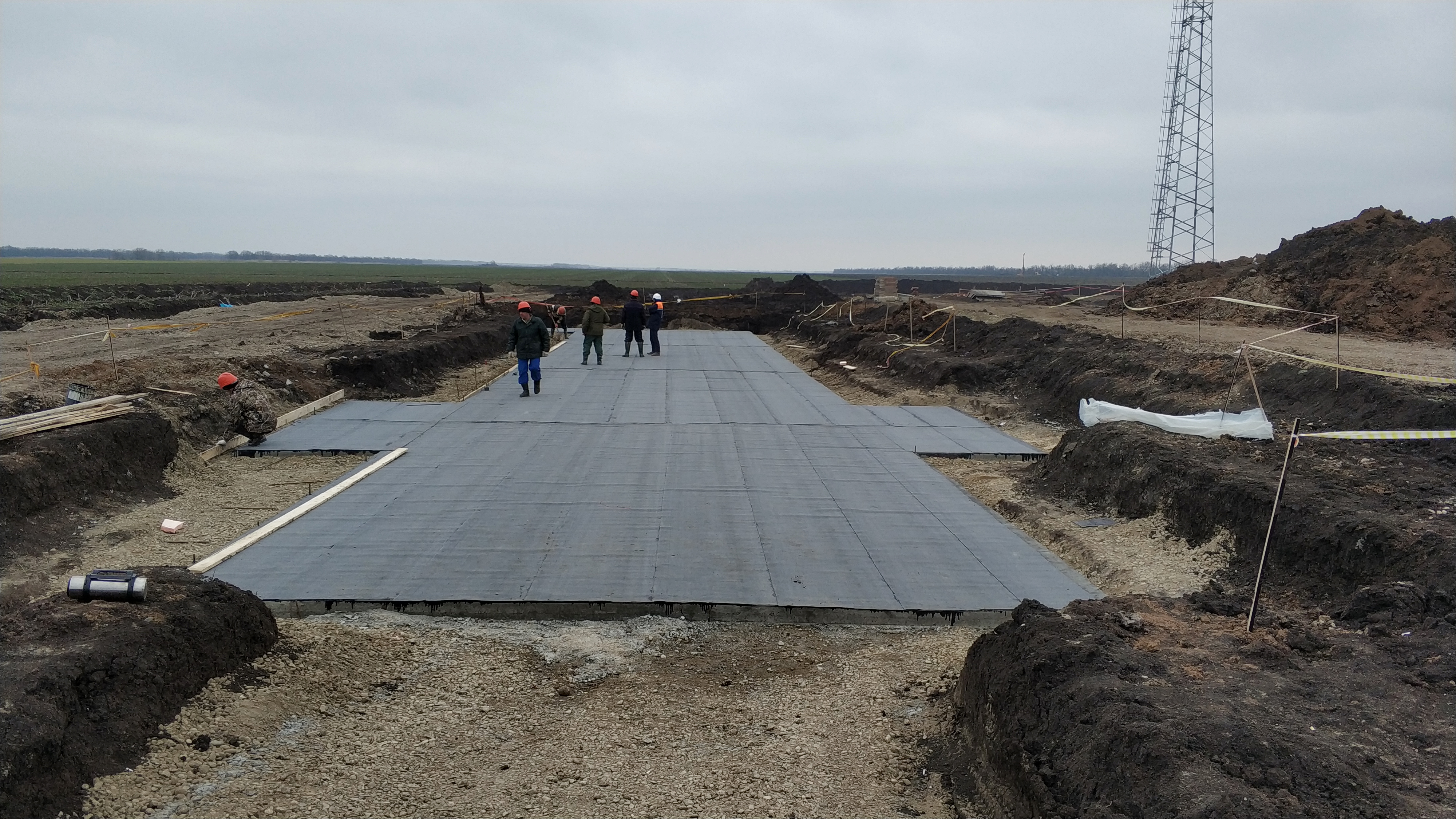

Завершена гидроизоляция основания ОПУ ВЭС
